在生物質能源產業快速發展的背景下,秸稈炭化作為廢棄物資源化利用的重要途徑,既創造經濟價值又助力環保。但不少投資者心存疑慮:秸稈炭化項目需要做環評報告嗎?辦理流程是什么樣的?東盈公司結合國家政策和實操經驗,為您詳細解答。
秸稈炭化項目需要辦理環評嗎

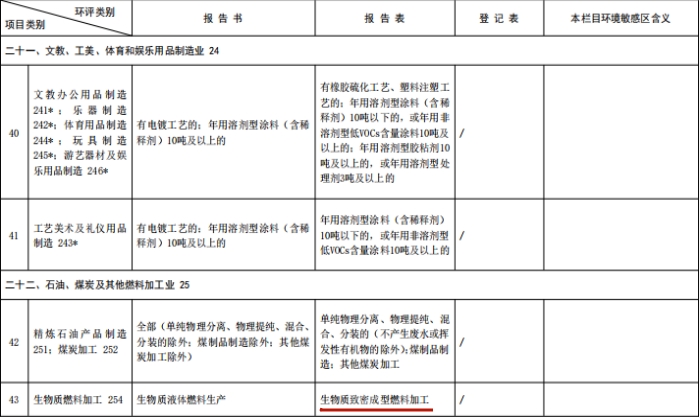

根據《中華人民共和國環境影響評價法》及《建設項目環境影響評價分類管理名錄(2021版)》規定,秸稈炭化項目歸屬于“第二十二項石油、煤炭及其他燃料加工”中第43條“生物質燃料加工”,因此秸稈炭化是需要辦理環評的,只是不需要編制環境影響報告書,而是需要編制環境影響報告表,流程相對簡化但也需要嚴格合規。
秸稈炭化環評辦理要求
了解完秸稈炭化項目需要辦理環評后,就可以進行手續辦理了,以下是辦理秸稈炭化項目環評需要遵循的步驟:
工商注冊及選址
明確經營范圍為“生物質燃料加工”,并在工商局登記營業執照。根據當?shù)卣捻椖恳筮x擇目標地,優先選擇工業園區、化工園區或三類用地,符合當?shù)禺a(chǎn)業規劃。
立項備案
委托專業機構編制項目審批表或項目可行性報告(二者費用不一樣),提交至當?shù)匕l(fā)改委申請立項審批或備案證明。
環評報告編制與審批
委托專業機構到現場勘查,編制環境影響評價表,內容需要涵蓋秸稈炭化過程中可能產生的污染源、環保措施、安全生產措施及環保解決方案等,說明項目概況和可能產生的環境影響,并進行詳細的分析和評估。
將編制好的環評報告表及申報材料等提交給環保局進行初步審核;再由環保局組織專家評估、局評議小組評審,評審完后環評編制人員需要根據評審意見進行修改調整。修改好的環評報告表會遞交環保局長進行審核、審批和簽發,后進行環評審批公示,一般每次公示的時間是 15 個工作日,審批通過后會出具批復文件。
申請排污許可證
排污單位應當在國家排污許可證管理信息平臺上填報并提交排污許可證申請,同時向有核發權限的環境保護主管部門提交通過平臺印制的書面申請材料。
試生產、環境監測
拿到環評報告紅頭批復文件后,可以申請上秸稈炭化設備開始試生產。在設備試生產期間,還需完成環境監測工作,主要監測水源、土壤是否有污染,同時檢測大氣中污染物因子:二氧化硫、氮氧化物、大氣顆粒物等等,一個因子多個點取樣,連續檢測3-7天,定期提交監測報告。
項目驗收
一般自秸稈炭化設備試運行之日起3-6個月內,項目建設方需向環保局申請竣工驗收,并委托專業的驗收公司,出具驗收申請報告、驗收監測報告等資料。自此,秸稈炭化環評手續辦理流程全部走完,秸稈炭化廠可合法合規投入生產。
秸稈炭化環評辦理流程
以上是秸稈炭化項目辦理環評的一個基本流程,辦理環評涉及政策解讀、設備選型、報告編制等多環節,建議尋求專業支持。如果您對秸稈炭化項目的環評辦理流程、設備選型有疑問,可以咨詢當?shù)丨h(huán)保部門或者專業環評機構。也可以咨詢河南東盈公司,東盈項目經理有著和多家環評公司對接過的經驗,也參加過多次專家評審會,會結合您當?shù)氐漠a(chǎn)業政策和環保要求,提供免費政策解讀與合規生產方案,助您落地高效、環保的秸稈炭化項目!
